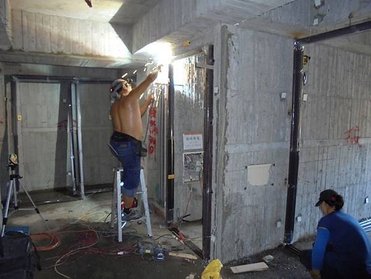

走上鷹架、近距離見證大樓的建造過程,對多數人來說應該都是不曾有的新奇經驗,如果不是到現場觀摩,一般人很難想像一個四壁皆無的空間,如何建成有筆直牆面、堅固柱子和樓板的安全住家?
透過照片近距離拍攝,以下帶大家來到上銘的建造現場,看看混凝土的澆置工程。

拍攝地點是在建造中的新案,小港廈莊段15層大樓──「幸福悅」。
madestyle65 發表在 痞客邦 留言(0) 人氣()
10/02 2A6室內地磚黏貼
10/02 6F浴室上半部砌磚
madestyle65 發表在 痞客邦 留言(0) 人氣()
在看見外表前,先認識內在的美。
看對了,就找到 Mr.Right
#幸福悅的樓層持續攀升之時,2樓的內裝工程也已悄悄展露妝容,
貼上磁磚,美麗的石紋帶來空間的第一道優雅氣質,
宣布建造工程迎來「賞心悅目」的層次。
接下來由內而外美的蛻變,更多的驚艷時刻,都待您品味見證!

madestyle65 發表在 痞客邦 留言(0) 人氣()
廈莊段大樓 #幸福悅 建造到11樓了,得仰望才能望見它的頂端。
因為越靠近期待的那天,我們更是謹慎求好,上銘團隊23日前往現場探查,與現場人員做雙向溝通。大如承攬工程細節,細至材料組裝的平整度,從各自的專業出發,完善品質不遺餘力。
大家求善的心耀眼非常,不正是建築令人感動信賴的元素?
和我們一起Check 幸福悅 的生產履歷 !

09/10 登革熱投藥照片
madestyle65 發表在 痞客邦 留言(0) 人氣()
09/04一樓西側、北側水溝、圍牆基礎組模、固定
09/05十樓頂樑、柱接頭、樑筋綁紮
09/08十樓頂版技師(左)和監造建築師鋼筋查驗.
09/08八樓頂版28天抗壓試驗
madestyle65 發表在 痞客邦 留言(0) 人氣()
09/03五樓浴室管道間防水保護層施作
09/03十樓頂版組模、裝釘

09/03一樓西側、北側圍牆水溝基礎鋼筋綁紮
09/03二樓鋁門窗框崁縫
madestyle65 發表在 痞客邦 留言(0) 人氣()

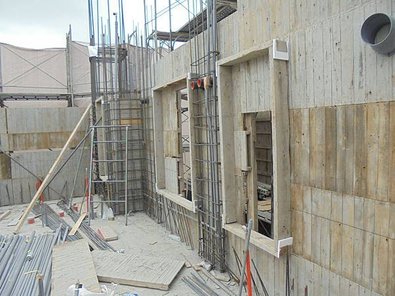

09/01十樓壁牆模板栓固
09/01二樓鋁窗安裝、固定
09/02二樓住戶大門及防火門門框安裝、固定
09/02五樓浴室管道間防水施作
09/02五樓陽台保護層施工
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/27、29四樓浴室砌磚
08/27五樓雨遮、陽台防水施作
08/27十樓施工架搭設
08/27十樓柱箍、肋筋綁紮

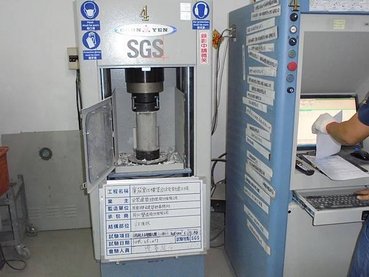

08/28九、十、十一樓鋼筋拉力試驗
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/24九樓頂版灌漿
08/24二樓浴室上半部砌磚
08/25二樓陽台防水及保護層施作
08/24九樓頂版坍度及氯離子測試
說明:
每批混凝土澆灌前會進行檢測混凝土坍度和氯離子含量,前者主要是測試混凝土的稠度,
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/21-22九樓頂樑、版鋼筋綁紮
08/22九樓頂版水電配管、固定
08/23九樓頂版技師(左)及監造工程師查驗
08/21三樓窗框及樓層接縫防水施作
08/22三樓陽台防水保護層施作完成
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/18、08/19九樓頂樑、版組模及裝釘
08/20九樓頂版模版完成
08/19二至四樓浴室管道間防水材施作及保護層施作
08/20陽台和窗框之防水工程。
08/20二樓浴室隔間下半部砌磚
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/12登革熱投藥
08/13九樓放樣、標示及施工架搭設
08/14九樓柱筋扭力測試和柱箍、肋筋綁紮
08/15 9F壁牆組模.裝釘.鋼筋綁紮
madestyle65 發表在 痞客邦 留言(0) 人氣()
08/05八樓頂版鋪設裝釘
08/07六樓頂版28天混凝土抗壓試驗
08/07八樓頂樑鋼筋綁紮
08/10八樓頂版鋼筋綁紮
08/10技師查驗八樓頂版鋼筋
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/29八樓模板放樣、標示
08/01八樓模板組立
08/01八樓模板組立、鋼筋綁紮
08/01四樓窗框、樓層接縫防水施作
08/02八樓壁牆組模、支撐
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/26七樓頂版版面垃圾檢拾
07/26七樓頂版版面清洗
07/26七樓頂版模板吊模
07/26七樓頂版鷹架固定筋埋設
07/26七樓頂版養護試水
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/21七樓吊料口柵門安裝
07/21七樓頂版組模、安裝
07/21七樓頂版電梯內設置防墜設施
07/24七樓水電配管
07/24七樓頂樑、版鋼筋綁紮
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/15七樓施工架防護網圍設
07/15七樓壁牆組模、紮筋
07/16七樓封內模前除塵
07/16七樓模組螺栓栓固
07/18七樓頂樑組模、裝釘
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/12開始興建七樓,首先組立搭架
07/13七樓柱鋼筋綁紮
07/13七樓柱鋼筋續接扭力測試
07/14七樓柱鋼筋綁紮同時進行水電配管
07/14七樓壁牆組模
madestyle65 發表在 痞客邦 留言(0) 人氣()
07/07六樓頂版鋼筋完成後,進行版面清洗工作
07/09六樓頂版養護管路試水
07/10六樓頂版RC灌漿
07/10六樓頂版RC灌漿後,噴水養護工作
07/10六樓頂版RC灌漿後,噴水養護工作
madestyle65 發表在 痞客邦 留言(0) 人氣()
